Строительные работы в жилом комплексе «Тишинский бульвар» продолжаются и демонстрируют ощутимый прогресс.
Кленовий двор:

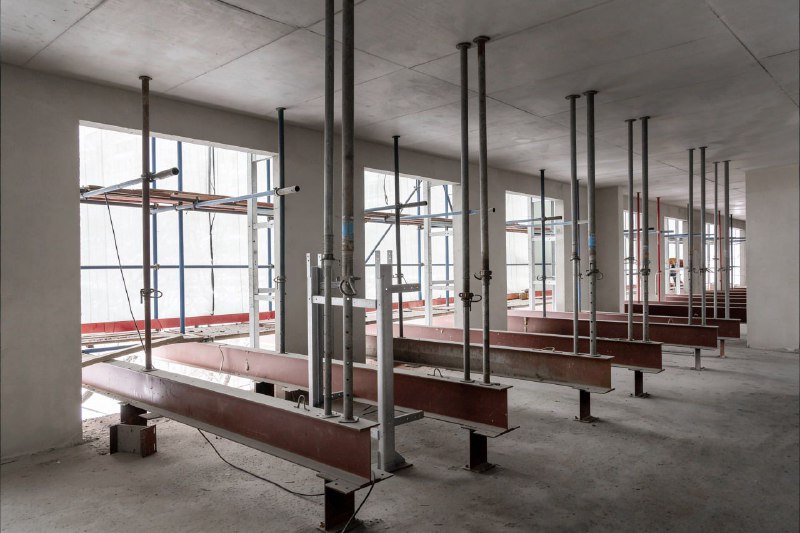

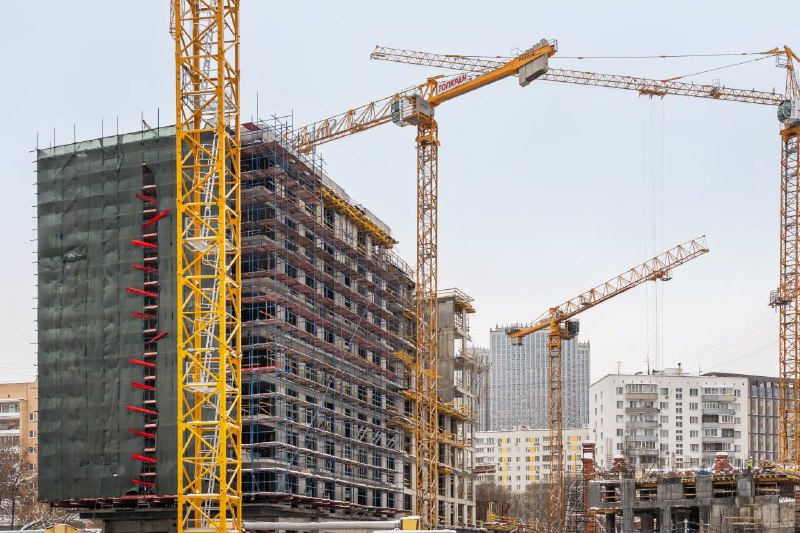

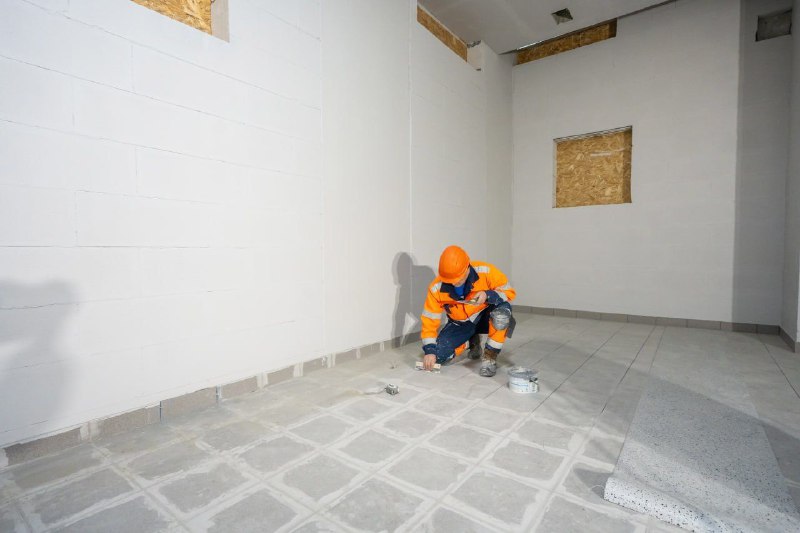

На сегодняшний день завершена примерно 22% возведения железобетонного каркаса третьего корпуса. Также на 90% завершено устройство перекрытий последнего, девятого этажа в корпусе №8. Сейчас ведется отделка технических помещений на –1 этаже этого же корпуса.
Ивовый двор:

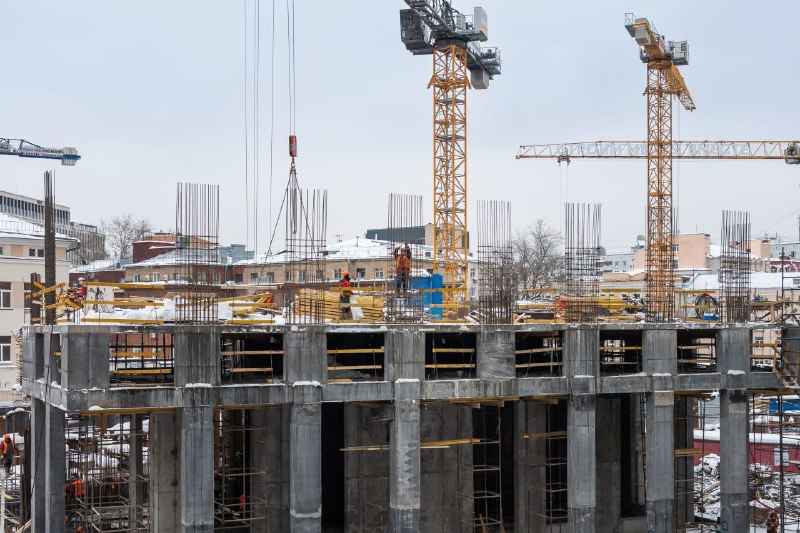

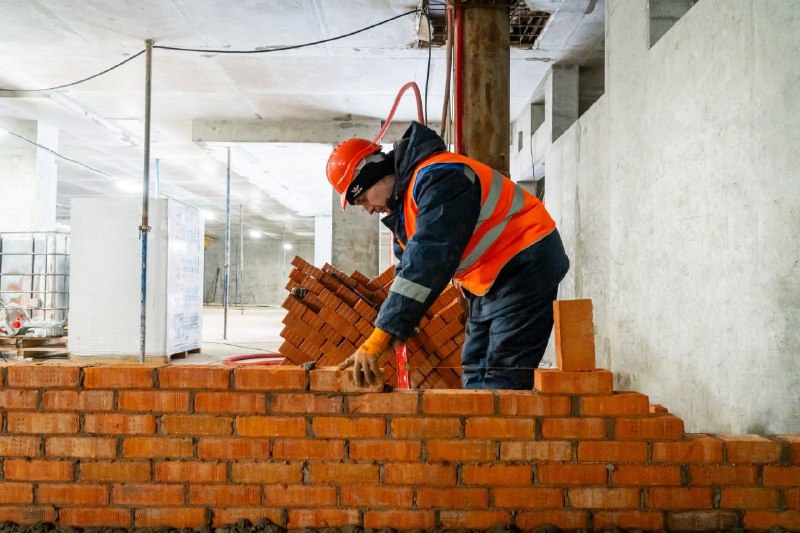

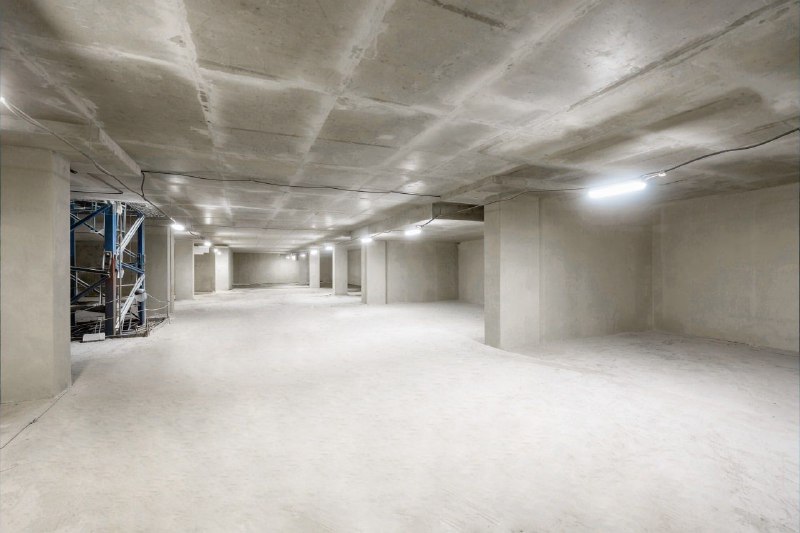

Фундаментная плита почти полностью готова, выполнена на 98%. Железобетонный каркас подземного паркинга уже на 93% завершен. В корпусе №5 на третьем этаже приступили к каменной кладке стен.
Рябиновый двор:

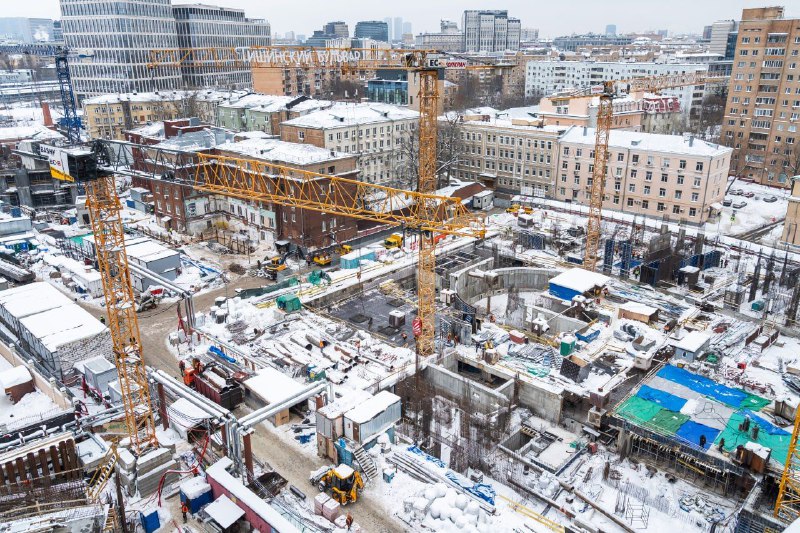

Вертикальные конструкции второго этажа в корпусе №6 возведены примерно на 70%, а также начаты работы по созданию кровли для подземного паркинга.
Детали о ходе строительства доступны для ознакомления в официальных источниках и обновляются регулярно, позволяя отслеживать прогресс проекта.
